Задумывались ли вы, как создать основание, которое выдержит любые нагрузки и не покроется трещинами через год? Стяжка пола с арматурной сеткой — это проверенное решение для тех, кто ценит долговечность и надежность. Усиление стяжки пола считается технически сложным процессом, требующим точности, а стоимость материалов может составить от 200 до 500 рублей за квадратный метр. На выполнение всех этапов в стандартной комнате у меня обычно уходит около 2–3 дней. В этой статье я подробно разберу, как сделать стяжку с сеткой своими руками, чтобы результат радовал десятилетиями.

Важные нюансы перед началом работ
Прежде чем закупать материалы, я всегда провожу тщательную оценку состояния основания. Если это старое бетонное перекрытие, важно проверить его на наличие отслоений и масляных пятен. Расчет нагрузки на перекрытие — критический этап, особенно в старых домах, так как армированная стяжка толщиной 5–8 см весит немало. Определение толщины стяжки зависит от перепадов высот: если они более 20 мм, расход смеси значительно возрастает. Весь техпроцесс, включая время набора прочности, занимает около 28 дней, но основные «грязные» работы можно завершить за пару суток.
Таблица 1. Выбор диаметра арматуры и ячейки в зависимости от нагрузки
| Тип помещения | Предполагаемая нагрузка | Диаметр проволоки (мм) | Размер ячейки (мм) | Рекомендуемая толщина слоя |
|---|---|---|---|---|
| Жилая комната | Низкая | 3 | 100х100 | 40-50 мм |
| Кухня, коридор | Средняя | 4 | 100х100 | 50-60 мм |
| Гараж (легковой авто) | Высокая | 5 | 50х50 | 80-100 мм |
| Мастерская | Интенсивная | 6 | 100х100 | 70-90 мм |
| Складское помещение | Очень высокая | 8 (арматура) | 150х150 | 100+ мм |
Комплектация объекта: необходимые материалы
Для качественного результата материалы для стяжки пола нужно выбирать с запасом в 10–15%. Я рекомендую использовать готовые пескобетонные смеси марки М300, так как они имеют сбалансированный состав. Армирование стяжки пола требует не только самой сетки, но и специальных фиксаторов, чтобы металл находился внутри бетона, а не лежал на полу.
Для работы понадобятся следующие позиции:
- Цементно-песчаная смесь (ЦПС) или пескобетон М300 (расход около 18-20 кг на м2 при слое 10 мм);
- Арматурная сетка (сварная, в картах или рулонах);
- Гидроизоляция (полиэтиленовая пленка плотностью от 200 микрон);
- Демпферная лента (шириной 10–15 см);
- Грунтовка глубокого проникновения (бетоноконтакт для гладких плит);
- Фиксаторы для арматуры («стульчики» высотой 15–25 мм);
- Маяки штукатурные (10 мм) или П-образный профиль;
- Пластификатор для раствора (для повышения эластичности и прочности).
Таблица 2. Расход материалов на 1 м2 при толщине стяжки 50 мм
| Материал | Количество | Расход на м2 | Примерная цена за ед. | |
|---|---|---|---|---|
| Пескобетон М300 | 2.5 мешка (по 40 кг) | 100 кг | 250 руб. | 625 руб. |
| Сетка арматурная (4 мм) | 1.1 м2 (с нахлестом) | 1.1 м2 | 180 руб. | 198 руб. | 1.2 пог. м | — | 20 руб. | 24 руб. |
| Грунтовка | 0.3 л | 0.3 л | 80 руб./л | 24 руб. |
| Фиксаторы (дистанцеры) | 6 шт. | 6 шт. | 5 руб. | 30 руб. |
Инструментарий для выполнения работ
Технология устройства стяжки пола предполагает наличие профессионального инструмента. Если вы делаете ремонт разово, некоторые позиции, например, бетономешалку или виброплиту, выгоднее взять в аренду.
Я использовал в своей практике следующий набор:
- Бетономешалка или мощный строительный миксер с венчиком;
- Правило алюминиевое (длиной 1.5–2.5 метра) для разравнивания;
- Лазерный или гидравлический уровень для отбивки горизонтали;
- Ножницы по металлу или болгарка для раскладки сетки;
- Строительный пылесос для очистки основания;
- Ведра, лопаты и корыто для замеса;
- Шпатель и терка для финальной затирки.
Подготовительные мероприятия в помещении
Прежде чем приступать к монтажу, нужно полностью освободить комнату. Я всегда защищаю стены и дверные проемы пленкой, так как заливка — процесс мокрый и грязный. Важно заранее организовать подвоз материалов: помните, что для одной комнаты площадью 20 м2 вам может понадобиться около 2 тонн смеси. Также продумайте путь выноса отходов и старого покрытия, если проводился демонтаж.
Подготовка поверхности основания
Очистка от пыли — залог хорошей адгезии. Я рекомендую не просто подметать, а использовать строительный пылесос. Все крупные трещины нужно расшить и заделать густым раствором. После этого укладывается гидроизоляционный слой: пленка должна заходить на стены выше уровня будущей стяжки. Грунтовка основания проводится в два слоя, особенно если плита сильно впитывает влагу. В завершение проверяем плоскость лазером, чтобы найти самую высокую точку пола.
Пример из опыта: Однажды я пренебрег тщательным обеспыливанием в углу комнаты. В итоге через неделю после высыхания стяжка в этом месте начала «бухтеть» — пришлось вскрывать участок и переделывать. С тех пор я прохожу пылесосом дважды.
Пошаговая инструкция по устройству армированной стяжки
Инструкция по стяжке пола требует строгого соблюдения последовательности. Каждый этап влияет на итоговую прочность конструкции.
- Установка демпферной ленты (20-30 мин): Наклеиваем ленту по всему периметру помещения. Она компенсирует температурное расширение бетона.
- Разметка и установка маяков (2-4 часа): С помощью лазера находим уровень. Устанавливаем маяки на раствор или саморезы, соблюдая шаг на 20 см меньше длины вашего правила.

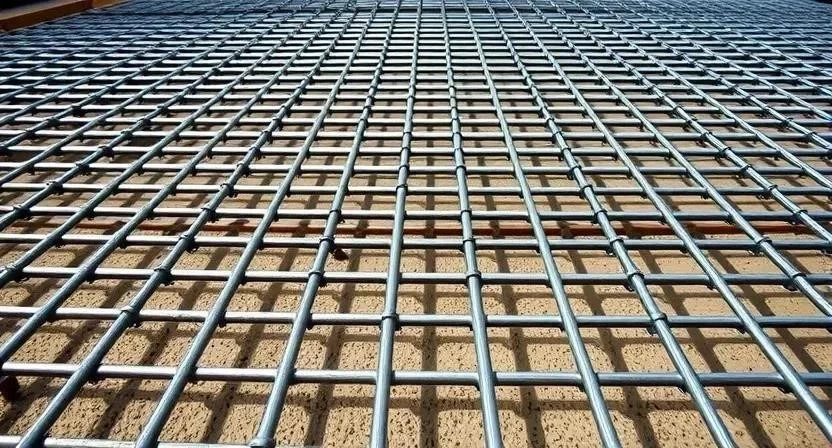

- Раскладка арматурной сетки (1-2 часа): Монтаж арматурной сетки в пол делаем с нахлестом минимум в одну ячейку (10 см). Соединяем листы вязальной проволокой.

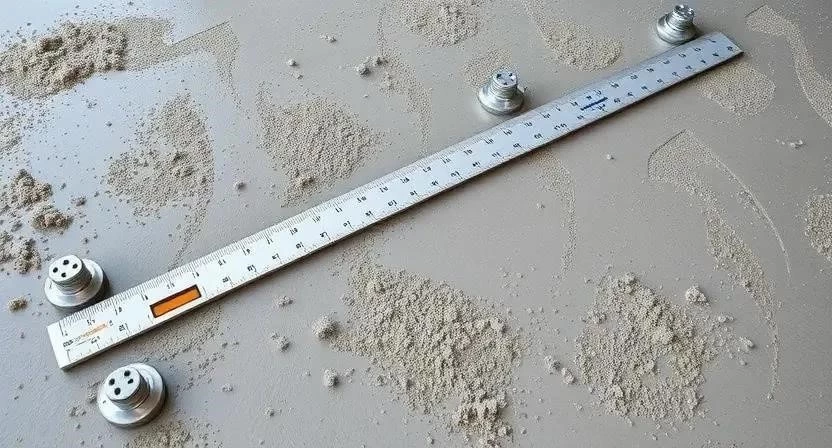

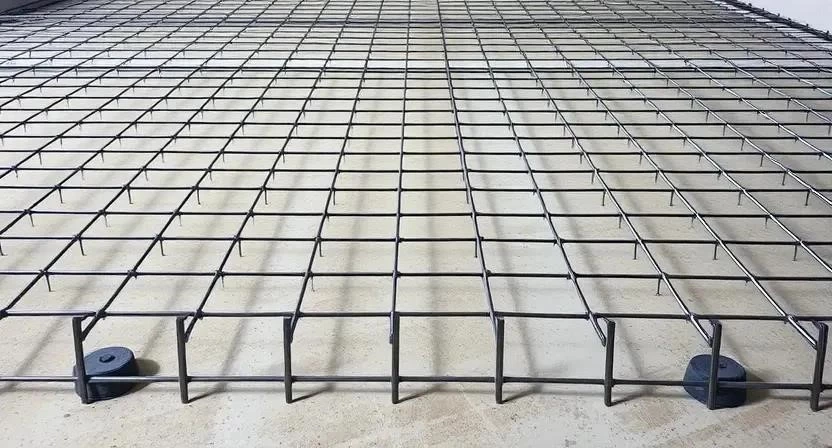

- Фиксация сетки на подставках (30-40 мин): Установка арматуры в бетонный пол не должна быть «в пол». Подкладываем фиксаторы-дистанцеры, чтобы сетка приподнялась на 1.5–2 см.
- Приготовление раствора (постоянно): Смешиваем пескобетон с водой. Я добавляю пластификатор для лучшей текучести. Раствор должен быть как густая сметана.
- Заливка первого слоя (1-2 часа): Заполняем пространство под сеткой и до её середины.
- Утопление сетки и распределение (30 мин): Следим, чтобы сетка не выгнулась и оставалась внутри слоя раствора.
- Выравнивание правилом (2-4 часа): Тянем смесь по маякам на себя, совершая зигзагообразные движения.
- Затирка поверхности (через 4-6 часов): Когда раствор схватится так, что на нем остается лишь неглубокий след, затираем неровности теркой.
- Удаление маяков (на следующий день): Я вынимаю маяки через 24 часа, а образовавшиеся штробы заполняю свежим раствором.
- Финальный контроль (через 2 дня): Проверяем плоскость правилом. Допустимый просвет — не более 2 мм на 2 метра.
Таблица 3. План-график работ
| Этап работ | Время выполнения | Особенности |
|---|---|---|
| Подготовка и грунтовка | 4-6 часов | Требуется полное высыхание грунта |
| Маяки и армирование | 5-8 часов | Точность до миллиметра |
| Заливка и выравнивание | 6-10 часов | Работа без перерывов в одной зоне |
| Затирка и уход | 2-3 часа | Выполняется на начальном этапе схватывания |
| Набор прочности | 28 дней | Нельзя нагружать в первую неделю |
Пример из опыта: При раскладке сетки я всегда слежу, чтобы края не задирались вверх. Как-то раз край сетки вылез почти к поверхности, и при шлифовке я задел его машинкой. Теперь я дополнительно прижимаю края фиксаторами.
Важные технологические нюансы
Температурный режим в помещении должен быть в пределах +5…+25°C. Избегайте сквозняков, они вызывают неравномерное высыхание и трещины. Влажность воздуха желательно поддерживать высокой. Правильный выбор ячейки сетки зависит от финишного покрытия: под плитку достаточно 100х100 мм, под тонкий линолеум лучше брать 50х50 мм. Помните, что время высыхания раствора — 1 см толщины в неделю, но армированная конструкция сохнет чуть дольше из-за плотности.
Распространенные ошибки новичков
Даже опытные мастера иногда допускают промахи. Вот список того, чего делать категорически нельзя:
- Слишком тонкий слой бетона над сеткой (менее 2 см) — это приведет к коррозии металла и разрушению стяжки.
- Отсутствие нахлеста листов армирования — в местах стыков гарантированно появится трещина.
- Игнорирование демпферной ленты — стяжка расширится и упрется в стены, что вызовет её вздутие.
- Неправильный замес раствора — слишком много воды делает бетон хрупким и дает сильную усадку.
- Укладка сетки прямо на основание — в таком случае армирование просто не работает, оно должно быть в «теле» раствора.
- Хождение по свежей стяжке без специальных матов или островков.
- Слишком быстрая сушка обогревателями.
Пример из опыта: Видел работу, где умельцы решили сэкономить на фиксаторах и просто подложили под сетку обломки кирпича. Сетка легла неровно, местами просела, и стяжка в итоге треснула именно там, где армирование оказалось на самом дне.
Расчет стоимости и экономическая выгода
Цена усиления конструкции пола складывается из стоимости материалов и трудозатрат. Если вы решите делать всё самостоятельно, экономия будет существенной.
Таблица 4. Сравнение затрат: Своими руками vs Мастер (на 20 м2)
| Статья расходов | Своими руками (руб.) | Наем бригады (руб.) | Разница / Экономия |
|---|---|---|---|
| Материалы (ЦПС, сетка, расходники) | 18 000 | 20 000 (с наценкой) | 2 000 |
| Работа по устройству | 0 | 14 000 (700 р/м2) | 14 000 |
| Доставка и разгрузка | 3 000 | 3 000 | 0 |
| Аренда инструмента | 2 000 | 0 | -2 000 |
| 23 000 | 37 000 | 14 000 руб. |
Уход за стяжкой после завершения заливки
После того как работа закончена, за стяжкой нужно ухаживать. Режим проветривания должен быть исключен в первые 3–5 дней. Я рекомендую накрывать пол полиэтиленовой пленкой — это удержит влагу внутри. Если в помещении жарко, обязательно проводите увлажнение стяжки в первые дни, просто сбрызгивая её водой из пульверизатора. Сроки полной эксплуатации начинаются через 28 дней, но укладывать плитку можно уже через 2 недели, а ламинат — только после полного высыхания (проверяется тестом с пленкой).

Альтернативные варианты усиления
Помимо металлической сетки, сегодня популярно использование фиброволокна. Оно предотвращает микротрещины, но не дает такой прочности на изгиб, как арматурная сетка. Полимерные стяжки или самовыравнивающиеся смеси хороши для финишного выравнивания, но они стоят в разы дороже и требуют идеального основания. Для помещений с экстремальными нагрузками металлическая сетка остается вне конкуренции.

Меры безопасности
Работа с цементом и металлом требует защиты. Обязательно используйте перчатки, так как раствор разъедает кожу. При замесе сухих смесей надевайте респиратор, чтобы пыль не попадала в легкие. Если работаете с болгаркой при нарезке сетки, защитные очки обязательны. Следите за электробезопасностью при использовании бетономешалки во влажной среде.
FAQ: Ответы на частые вопросы
Какая сетка лучше: сварная или плетеная?
Для стяжки лучше использовать сварную сетку из проволоки ВР-1. Она жесткая и лучше держит форму при заливке.
Можно ли класть сетку прямо на бетон?
Нет, это лишает армирование смысла. Сетка должна находиться в нижней трети толщины стяжки, приподнятая на фиксаторах.
Какая минимальная толщина стяжки при армировании?
Минимальный слой должен быть не менее 40–50 мм. Если сделать тоньше, бетон над сеткой может отслоиться.
Нужно ли использовать фиксаторы для сетки?
Да, это обязательно для создания защитного слоя бетона вокруг металла.
Можно ли использовать металлическую сетку в ванной?
Можно, но при условии качественной гидроизоляции и достаточного слоя раствора сверху, чтобы избежать коррозии.
Что делать, если сетка сместилась при заливке?
Нужно немедленно остановить заливку и поправить фиксаторы. Если раствор уже схватился, исправить это будет невозможно.
Как долго сохнет армированная стяжка?
Технологический срок набора прочности — 28 дней. Ходить по ней можно через 24–48 часов.
